세대가 겹쳐 돌아가는 개발 파이프라인 — 동시에 몇 세대가 굴러가는지 보는 법 (2026)
어떤 회사의 로드맵을 보면 아직 시험 단계인 세대와, 아직 시작도 안 한 다음 세대의 목표 연도가 같이 발표됩니다.
얼핏 앞서간다는 신호처럼 보이지만, 이 구조 자체가 정보입니다.
이 글은 여러 세대가 겹쳐 돌아가는 파이프라인을 어떻게 읽는지 정리합니다.
왜 겹칠 수밖에 없는가
한 세대를 설계하고 시험하고 양산하기까지 걸리는 시간은 대체로 출시 주기보다 깁니다.
개발에 3년이 걸리는데 2년마다 새 세대를 내놓으려면, 이전 세대가 끝나기 전에 다음 세대를 시작해야 합니다.
그래서 겹치기는 선택이 아니라 산수의 결과입니다.
겹치는 세대의 개수는 대략 개발 기간을 출시 주기로 나눈 값에 가깝습니다.
이 숫자가 커질수록 회사는 확정되지 않은 미래에 더 많은 자원을 미리 묶어두고 있다는 뜻이 됩니다.
겹침이 만드는 위험
첫째는 되돌릴 수 없는 결정이 쌓인다는 점입니다.
다음 세대의 핵심 구조는 이전 세대의 결과가 나오기 전에 정해집니다.
시험 결과가 기대와 다르면 이미 진행 중인 다음 세대까지 같이 흔들립니다.
둘째는 검증 자원이 나뉜다는 점입니다.
같은 조직이 시험 중인 세대와 설계 중인 세대를 동시에 다루면, 문제를 발견하는 속도가 느려집니다.
셋째는 외부 의존이 곱해진다는 점입니다.
설계를 돕는 회사, 생산을 맡는 회사, 핵심 설계자산을 파는 회사가 각각 다르면, 세대마다 그 조합이 모두 제때 맞아야 합니다.

확인할 세 가지
첫째, 각 세대의 단계가 어디까지 왔는지 구분합니다.
설계 완료, 시험 생산, 양산은 전혀 다른 단계이고, 발표문에서는 종종 뭉뚱그려집니다.
둘째, 세대 간 목표 연도의 간격을 봅니다.
간격이 과거보다 좁아졌다면 개발 기간을 줄였거나 겹침을 늘린 것인데, 어느 쪽인지에 따라 위험의 성격이 다릅니다.
셋째, 각 세대의 목표가 무엇으로 표현되는지 봅니다.
성능이 아니라 전력당 성능이나 비용당 성능으로 목표가 바뀌었다면, 경쟁의 기준 자체가 옮겨간 것입니다.
투자자 관점에서의 함의
세대가 겹쳐 있는 회사는 한 번의 성공이나 실패가 여러 해에 걸쳐 영향을 미칩니다.
그래서 단일 분기 실적보다 로드맵의 단계 이동이 더 큰 정보가 됩니다.
또한 이런 구조에서는 관련 회사들의 주가가 같이 움직이는 경향이 생깁니다.
설계, 생산, 설계자산을 나눠 맡은 회사들은 같은 일정에 묶여 있기 때문입니다.

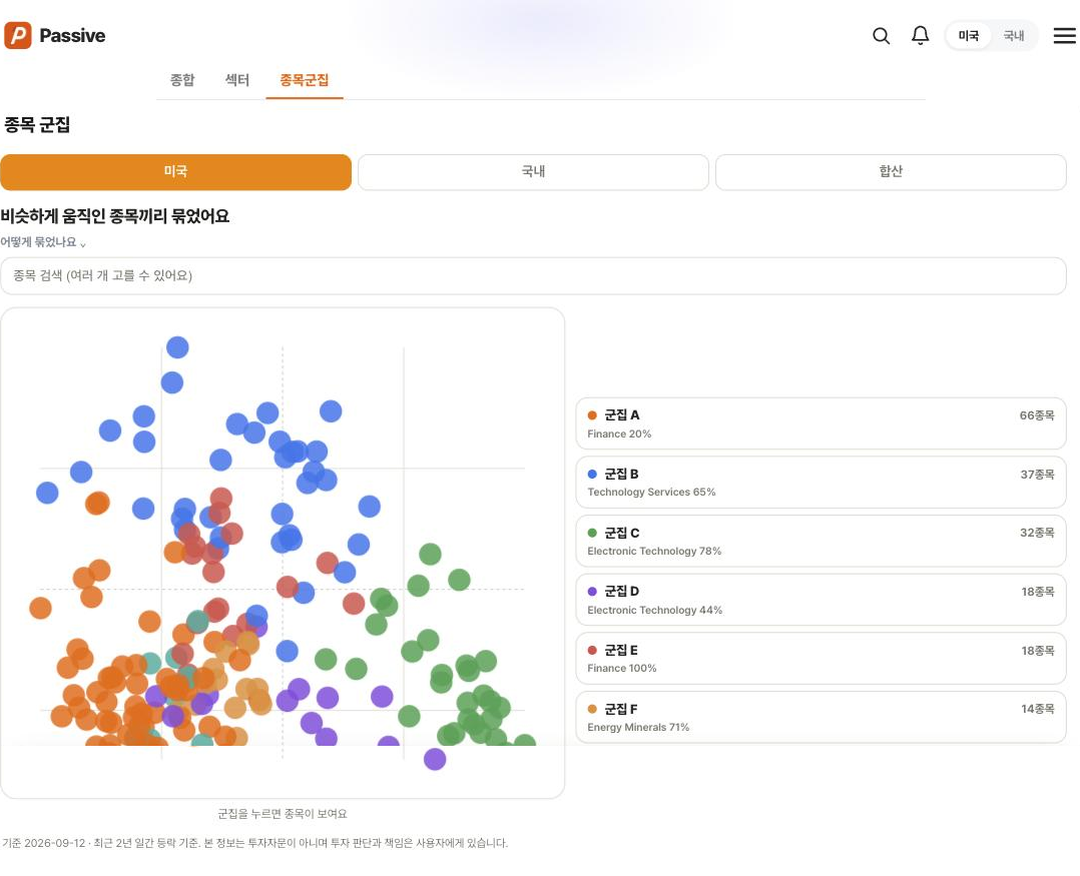

2026년 9월 기준 종목 군집 화면을 보면 전자기술 계열이 여러 군집으로 나뉘어 있는데, 이렇게 같은 산업 안에서도 움직임이 갈리는 구조를 확인하는 데 쓸 수 있습니다.
정리
겹침 자체는 문제가 아니라 그 산업의 속도를 반영한 결과입니다.
다만 겹침이 깊어질수록 되돌리기 어려운 결정이 늘어납니다.
발표된 연도만 보지 말고, 그 연도를 맞추기 위해 지금 무엇이 이미 확정되어 있어야 하는지를 거꾸로 세어보는 편이 정확합니다.
